В заседании приняли участие руководители отделов, коммунальных служб и подрядных организаций. В ходе встречи подробно рассмотрен ход ремонтных работ на городских источниках теплоснабжения и тепловых сетях.

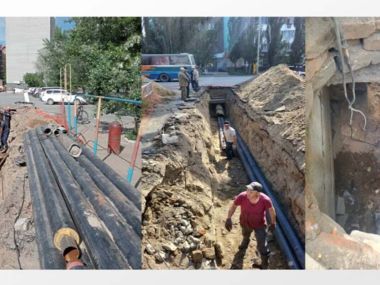

В настоящее время ведутся ремонтно-восстановительные работы на ТЭЦ-1, РК-1, а также на котельных «МЭН», «5 интернат», «35 квартал», «Солнечная», «РК-3», «АБВ Восточный», «Центральная», «103-103А», «Габбасова», «Зооветинститут».
«Подготовка к отопительному сезону не должна выходить за рамки установленного графика. Мы должны быть готовы обеспечить теплоснабжение населения даже при резком похолодании. Надежное и бесперебойное теплоснабжение жителей города — одна из важнейших задач. Поэтому все работы на объектах должны вестись по четкому плану и с полной ответственностью», — подчеркнул Бекжан Бапышев.
Кроме того, запланирован ремонт тепловых сетей общей протяженностью 5,38 км, из которых на сегодняшний день полностью завершено 3,7 км.
Работы проводятся в соответствии с утвержденным графиком. По итогам совещания всем ответственным службам даны конкретные поручения по своевременной и качественной подготовке к отопительному сезону.
Как вернуть часть денег за ж/д билет при опоздании на поезд
05 августа 2025, 11:55
Как жарить шашлыки, чтобы не получить штраф
11 июля 2025, 13:50
В поезде мне досталась верхняя полка, а сосед снизу не хочет даже на время еды, уступать свое место. Правильно ли это?
05 июня 2025, 10:55
Можно ли восстановить удостоверение личности, находясь в другом городе, не по месту прописки?
09 апреля 2025, 05:20
